春日部市T様邸 施工状況 |
|

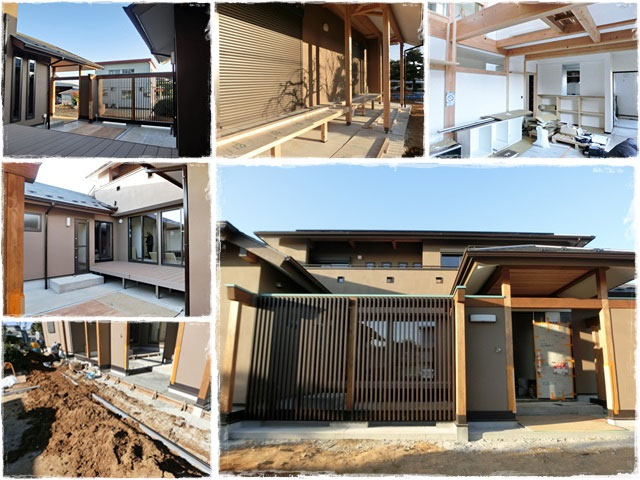

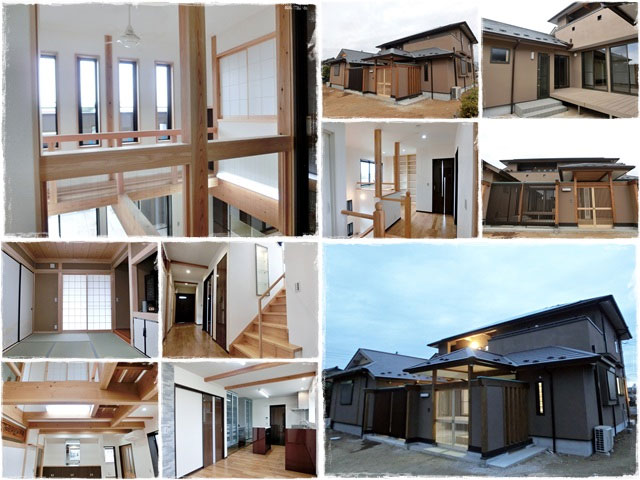

追加でいただきました工事が残っておりますが、お引渡をさせていただき竣工です。
解体工事を含めると9ヶ月に及ぶ工期。隅々までこだわられた住宅で、
高度な作業もありましたが反面とても遣り甲斐のある仕事をさせていただきました。
今後は健康で快適な生活をお送りいただけるよう家守りとしてしっかり仕事をさせていただきたいと思います。
この度は匠建築工房にご依頼いただき誠にありがとうございました。 |
|
|

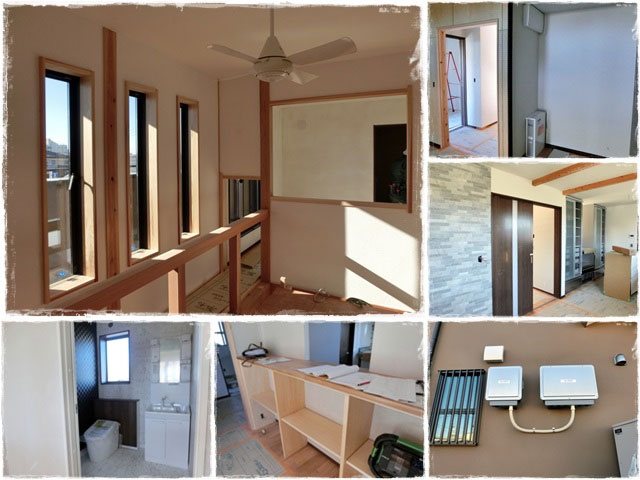

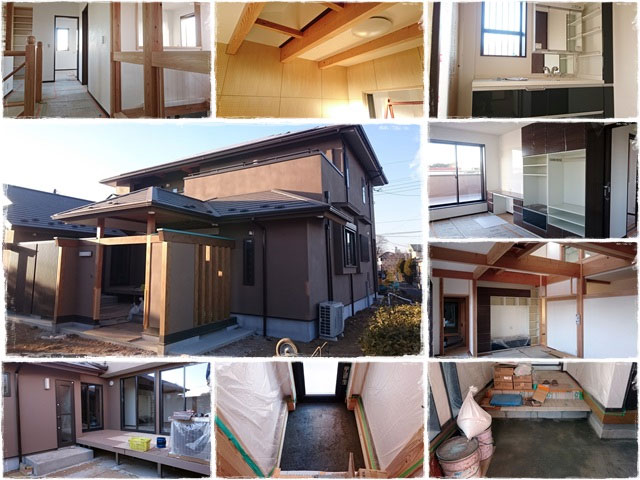

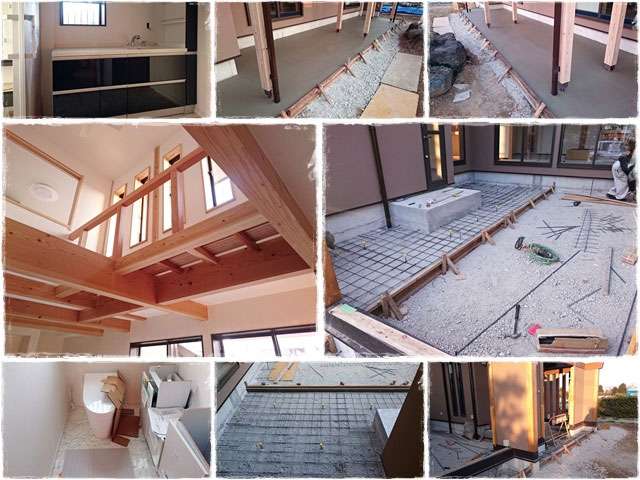

無事完了検査に合格し、タイル等の工事を行っております。 |
|
|
排水管/土間コン打ち/濡れ縁工事が終わりました。 |
|
|
排水管/土間コン打ち/濡れ縁工事が終わり、建具造作作業中です。 |
|
|

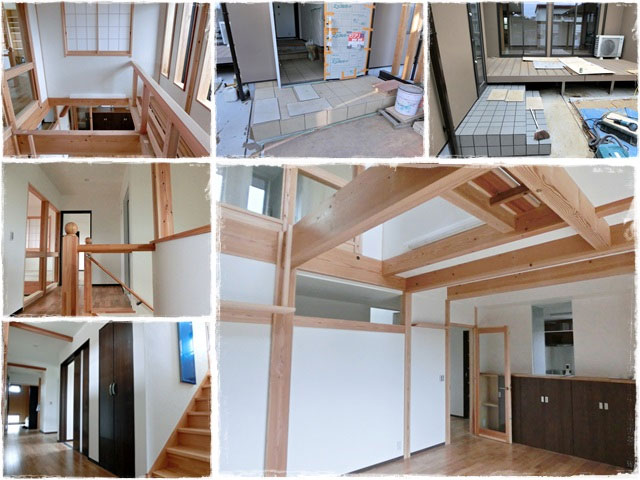

内装仕上げに合わせて、土間コン打ちを行っております。 |
|
|
漆喰塗りが終わり、パワコン/コンバーター/蓄電池等の設置も完了しました。 |
|
|

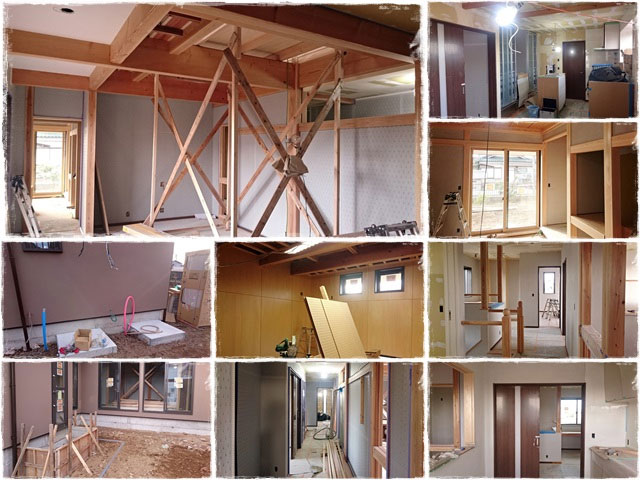

エコキュート設置/建具/内壁仕上げを行っております。 |
|
|

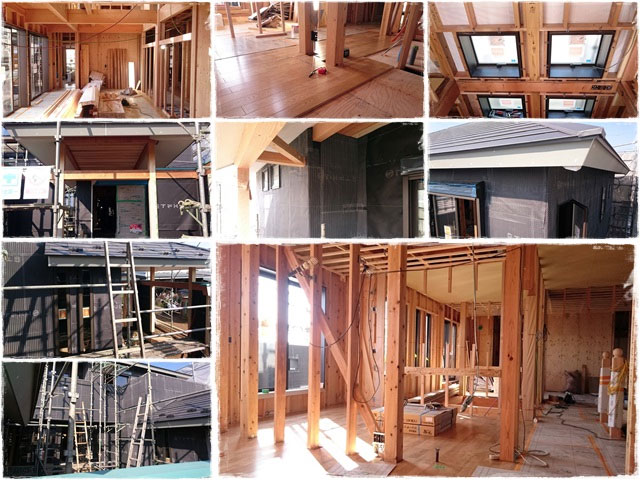

外部工事が終了し足場が撤去されました。内部下地作業中です。 |
|
|

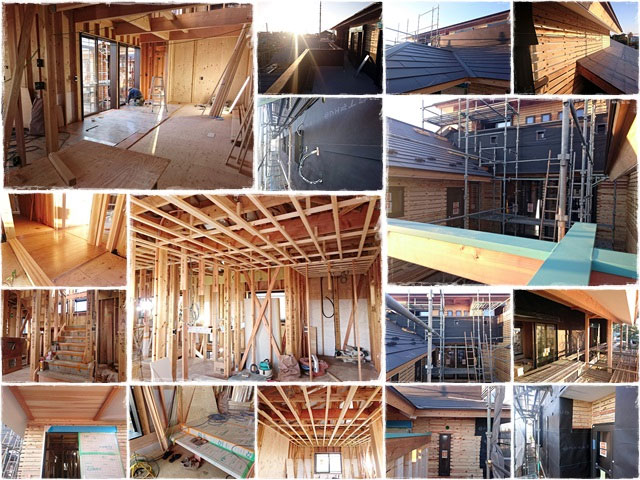

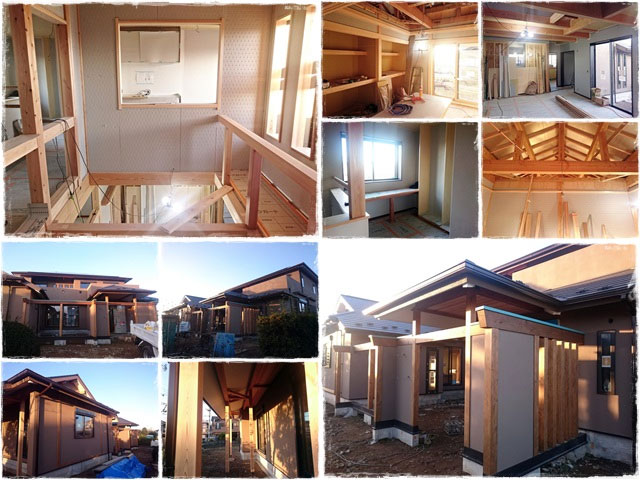

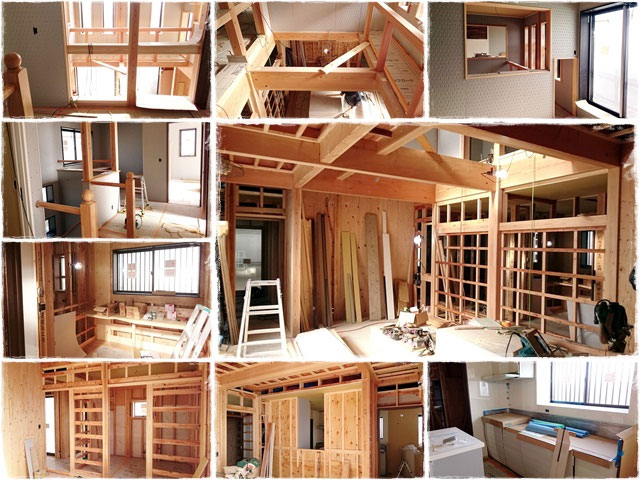

キッチンが設置され、内部木工事中です。 |
|
|

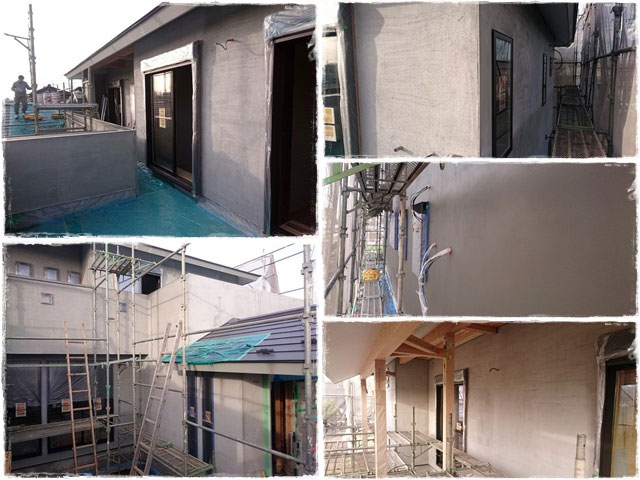

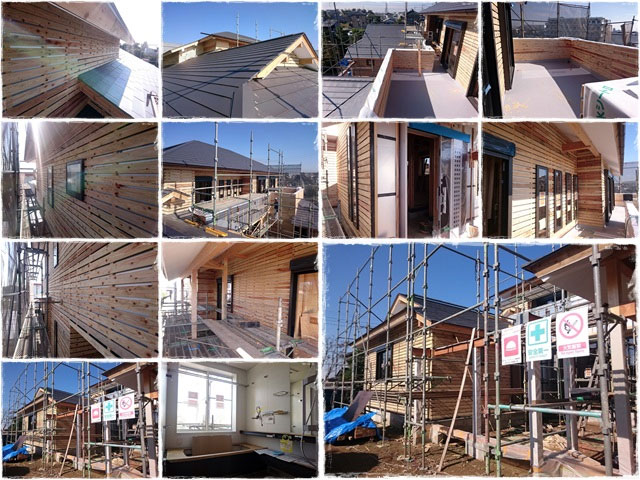

引き続き外壁施工中です。 |
|
|

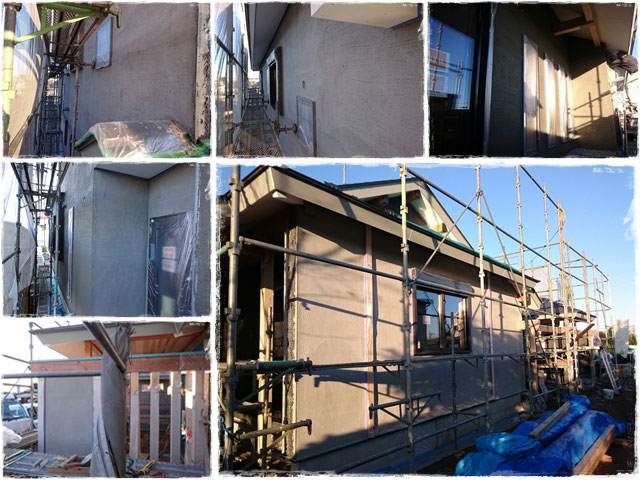

木工事と合わせて外壁下地塗りを行っております。 |
|
|
床張りが終わり、外壁下地塗りを開始しました。 |
|
|
引き続き床張り/野縁施工を行い、合わせてボード張り/メタルラス施工中です。 |
|
|
階段造作が終わり、床張り/野縁/外壁用防水シート張り作業中です。 |
|
|

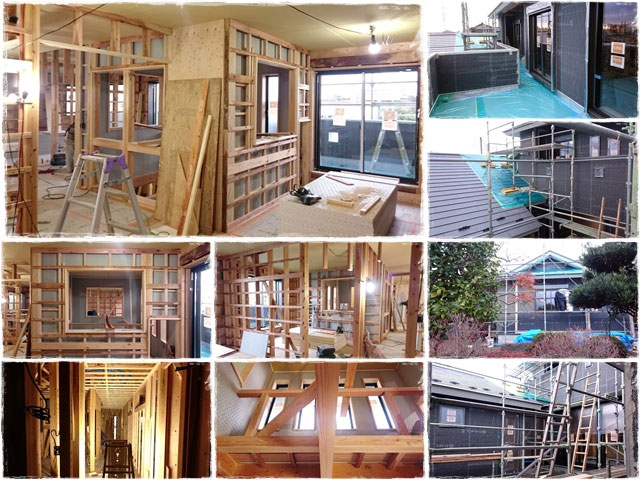

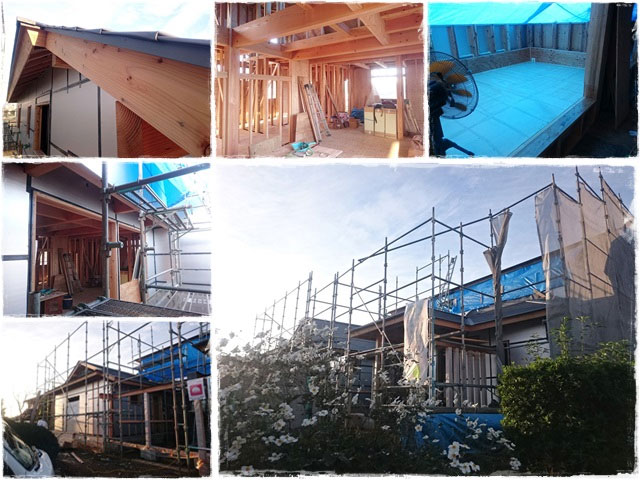

サッシ/ユニットバス工事が終わりました。ラス板施工中です。 |
|
|

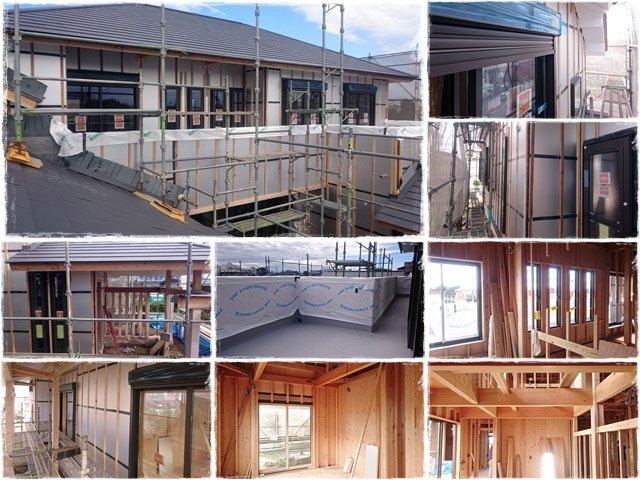

壁用外張り断熱/FRP工事が終わり、引き続き電気配線/サッシ取付け施工中です。 |
|
|
壁用外張り断熱/FRP/電気配線工事中です。 |
|
|
屋根葺き/床下地工事が終わり、壁用の外張り断熱材施工中です。 |
|
|

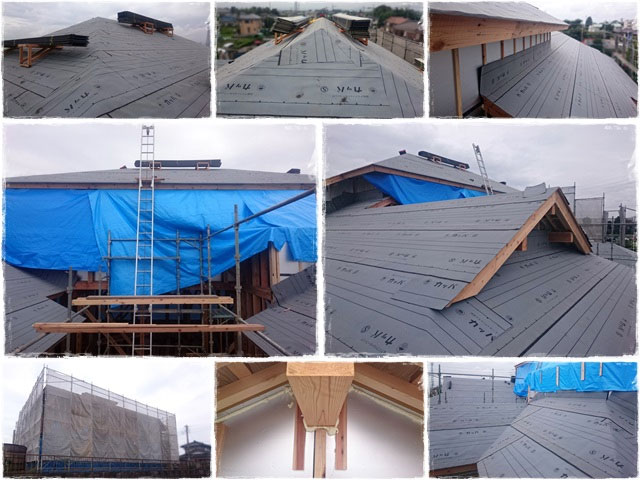

屋根葺き/床下地工事中です。 |
|
|

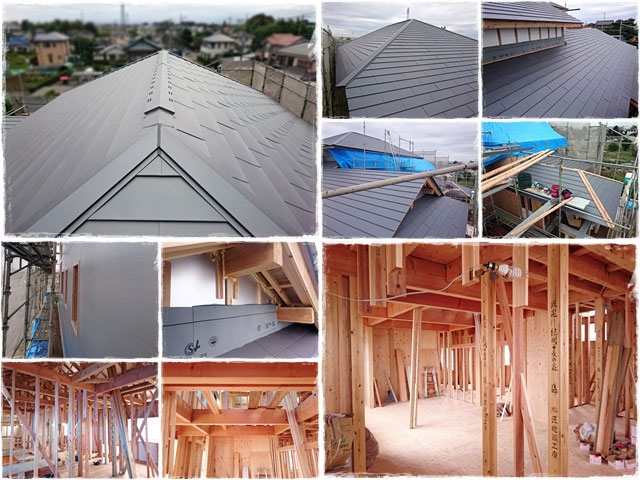

引き続き屋根葺き工事中です。 |
|
|

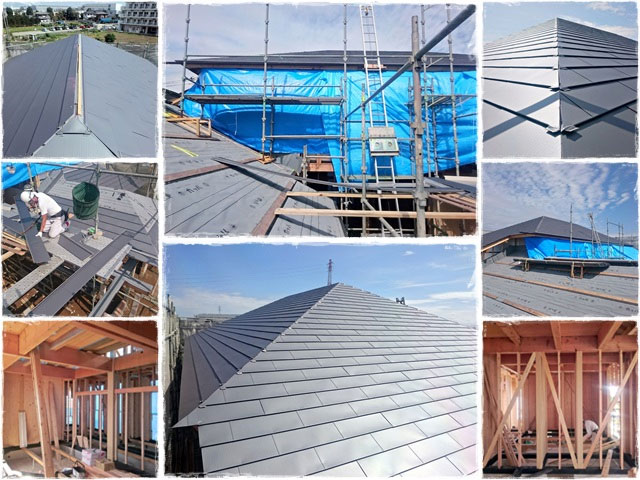

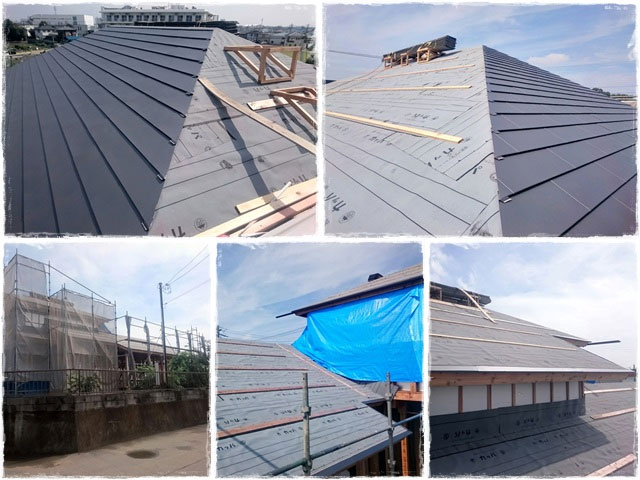

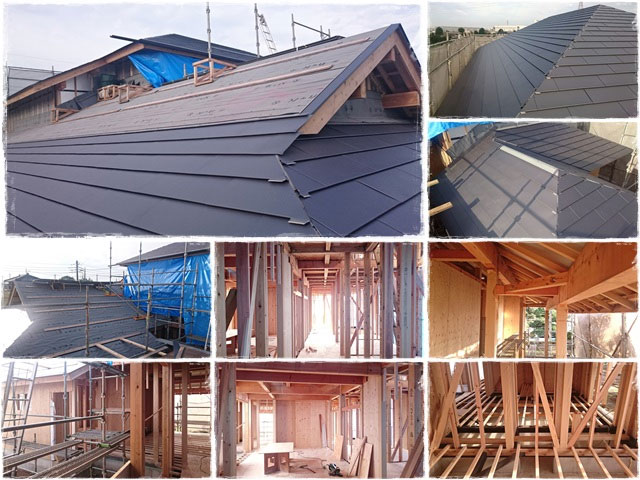

ガルバリウム鋼板の屋根葺き中です。 |
|
|
アスファルトルーフィングが敷かれました。次は屋根葺きです。 |
|
|

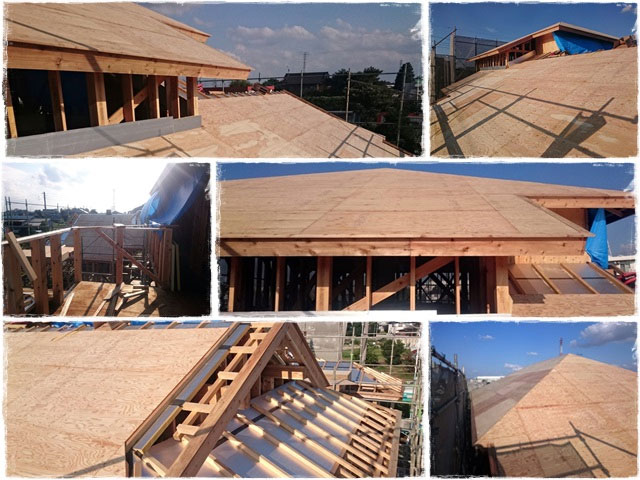

野地板施工中です。 |
|
|

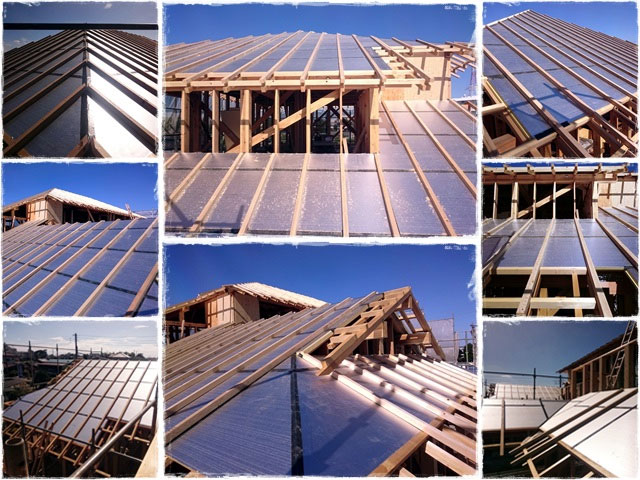

垂木/屋根用外張り断熱材の施工までが終わりました。 |
|
|
まず屋根を葺くために垂木/外張り断熱等の作業に入ります。 |
|
|

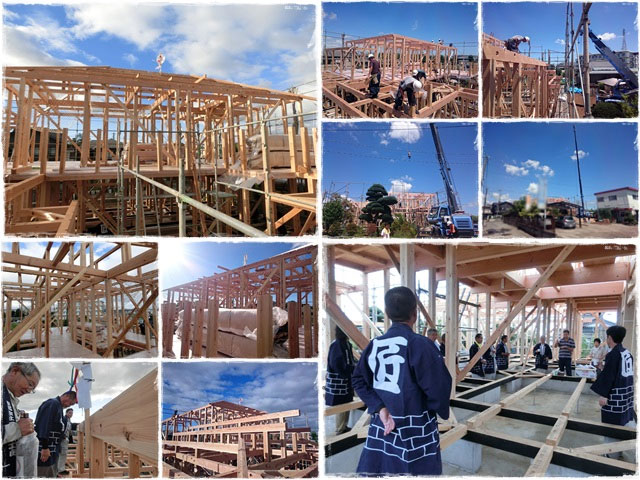

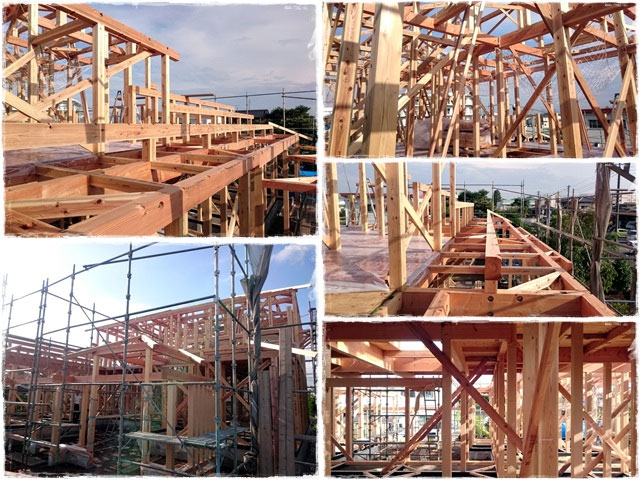

二日間をかけた建て方が無事に終わりました。上棟式を執り行い、工事の安全を祈願いたしました。 |
|
|
防蟻/腐朽予防処理を施し土台敷きを行っております。 |
|
|

ベタ基礎が完成し、立上り部の施工に入ります。 |
|
|

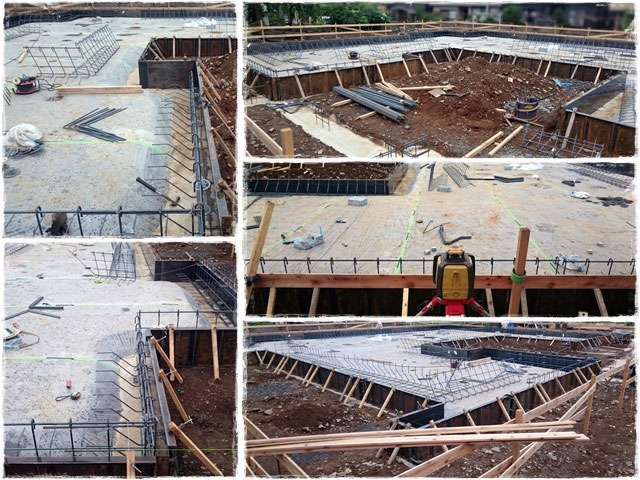

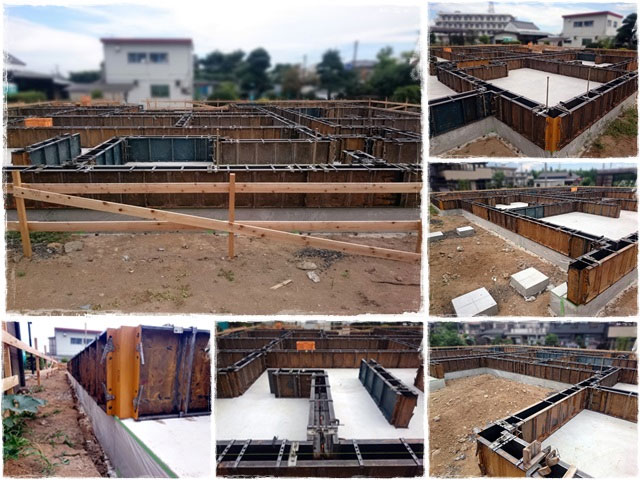

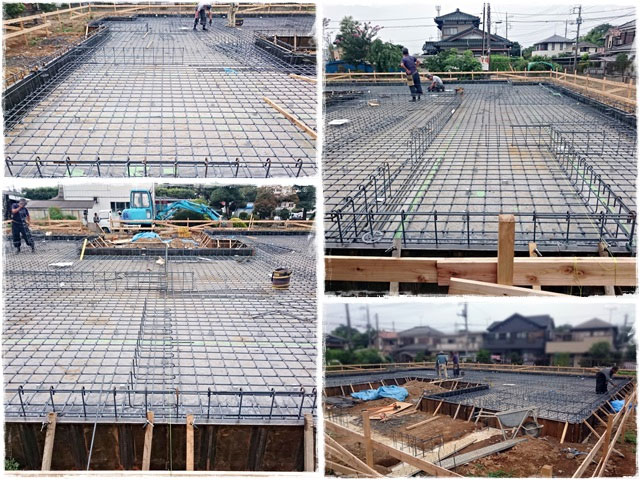

引き続き基礎配筋を行っております。 |
|
|
基礎配筋中です。 |
|
|

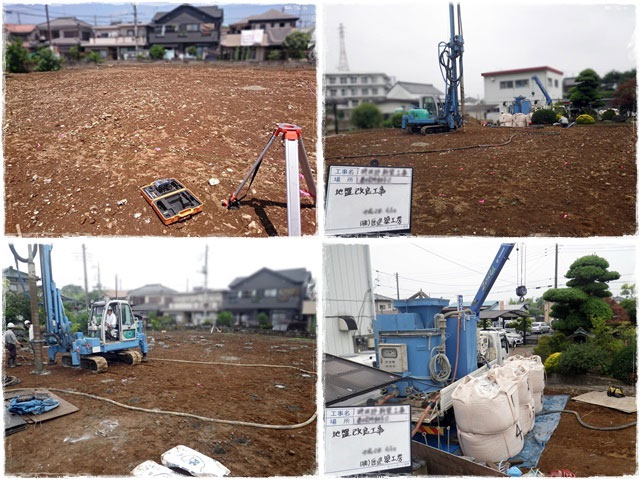

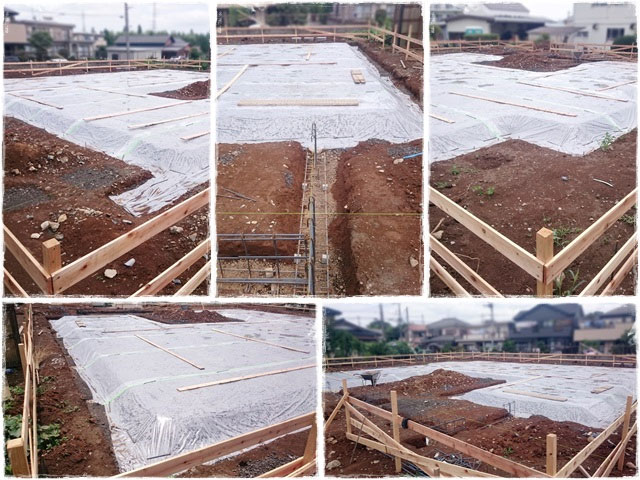

地縄を張り、地盤改良工事を行いました。数日置いてから遣り方に入ります。 |
|
|
遣り方が開始されました。面積が広い分、基礎完成まで少々お時間がかかります。 |
|
|
地鎮祭を執り行いました。 |
|
|

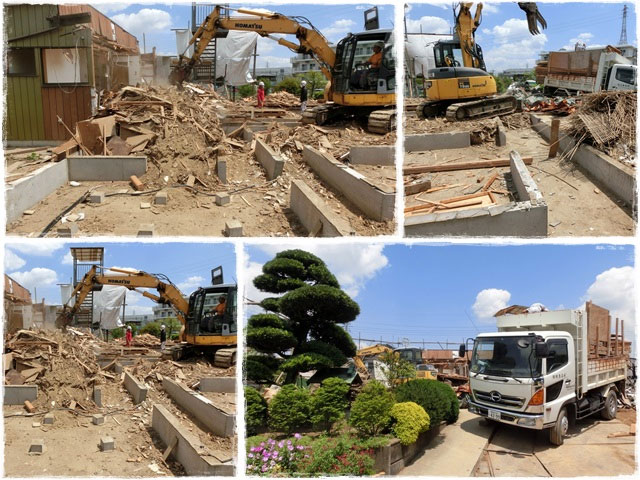

解体工事が終了しました。 |
|
|

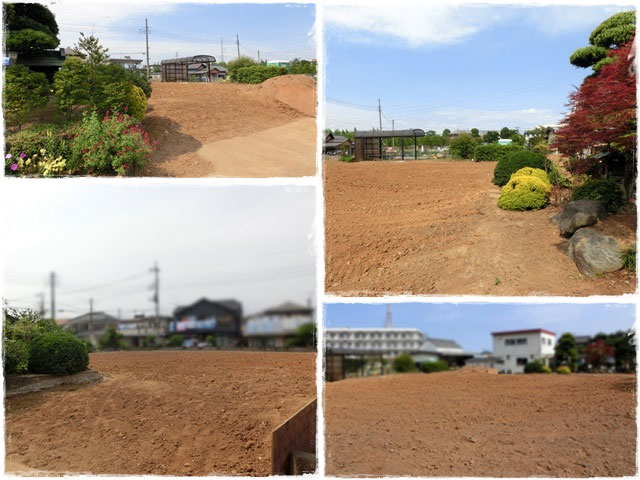

基礎以外の解体作業が終わりました。 |
|
|
新たに始まりました「春日部市T様邸」新築工事。
まずは外構の一部/屋根の撤去から。しっかりと丁寧に工事を進めて参りたいと思います。 |
